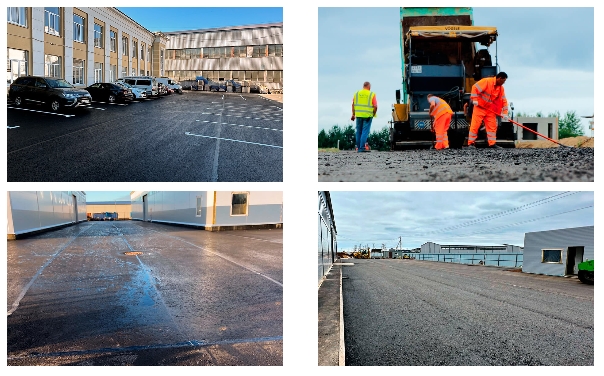

Как грамотно заасфальтировать промзону

С собственным опытом обустройства производственных и складских площадей за плечами я давно усвоил простую истину: бетонные плиты и грунтовые основания в условиях регулярной нагрузки тяжелой техники — это путь к постоянным ремонтам. Асфальтобетонное покрытие здесь выступает не просто финишным слоем, а высокотехнологичной конструкцией, работающей на износ и осадку. За 25 лет руководства объектами я прошел через несколько капитальных переукладок, и теперь любое асфальтирование начинаю не с вызова бригады, а с геологии.

Складская или производственная территория отличается от придомовой или парковочной зоны принципиально: статические и динамические нагрузки здесь рассчитываются не в легковушках, а в тоннах погрузчиков, автопоездов и складских штабелей. Ошибка в проектировании «пирога» покрытия оборачивается уже через первый сезон промерзания-оттаивания колейностью, просадками плит и разрушением кромок. Поэтому разберем процесс поэтапно, опуская общие слова и фокусируясь на технологических узлах, которые определяют ресурс покрытия.



1. Подготовка земляного полотна и расчет жесткости основания

Любое асфальтирование начинается с нулевого цикла, который у неподготовленных подрядчиков часто превращается в формальную планировку. На производственных объектах я требую срезку растительного слоя на всю глубину гумуса — это не менее 30-40 сантиметров. Органика под асфальтом — гарант неравномерной осадки. После срезки выполняется выемка или подсыпка до проектных отметок с обязательным уплотнением естественного грунта. Здесь важна деталь: грунт должен быть исследован на несущую способность. Если подошва — суглинок с высоким показателем пучинистости, мы не экономим на геотекстиле и устройстве дренирующих слоев.

Основание под асфальт на промышленной зоне — это многослойная система. Первым слоем идет песчаная подушка фракцией не менее 0-5 мм без глинистых включений. Толщина песка в уплотненном теле редко бывает менее 40 см под тяжелые нагрузки. Каждый слой песка (не более 15 см в рыхлом теле) проливается водой и трамбуется виброплитами или катками до коэффициента уплотнения не менее 0,98. Пропуск этого этапа я проверяю лично: недостаточное уплотнение песка через год дает впадины, которые невозможно исправить финишным слоем.

Следом за песком устраивается щебеночное основание. Здесь у многих возникает соблазн сэкономить на фракции. Для складских территорий с интенсивным движением многотонной техники я использую двухслойную отсыпку: нижний слой — щебень фракции 40-70 мм (так называемый «клинкер»), верхний — расклинцовка фракцией 20-40 мм. Толщина щебеночного слоя в уплотненном состоянии составляет от 25 до 35 см. Важный момент: щебень должен быть изверженных пород (гранит, габбро-диабаз) с высокой дробимостью. Известняк в промзоне не работает — он быстро истирается и теряет жесткость.

Перед укладкой асфальтобетонной смеси щебеночное основание обязательно проливается битумной эмульсией или битумом. Это не дань традиции, а создание гидрофобного барьера, который исключает капиллярный подсос влаги снизу. На этом этапе я всегда контролирую равномерность розлива: недолив приведет к отслоению, перелив — к выпотеванию битума на поверхность асфальта в жару.

Если говорить о стоимостных параметрах качественного основания, то именно здесь формируется основная часть бюджета. Опыт показывает, что попытки удешевить процесс за счет уменьшения толщины щебня или замены его строительным мусором приводят к тому, что укладка асфальта цена которой казалась привлекательной в смете, оборачивается двойными затратами на переделку уже через два сезона. Жесткость пирога должна быть избыточной относительно расчетных нагрузок — это единственная стратегия, работающая в условиях российских перепадов температур.

2. Технология укладки и требования к асфальтобетонной смеси

Когда основание готово, выдержано и принято по актам скрытых работ, начинается самый ответственный этап — асфальтирование. Для производственных и складских территорий неприменимы стандартные дорожные смеси типа Б типа II, которые часто предлагают подрядчики как «универсальные». Здесь требуется строгое разделение на нижний (базовый) слой и верхний (слой износа).

Нижний слой я закладываю из крупнозернистого пористого асфальтобетона марки I, с высокой пористостью (до 12-15%). Эта пористость — не дефект, а конструктивная особенность: такой слой работает как демпфер, распределяя точечные нагрузки от колес погрузчиков на большую площадь щебеночного основания. Толщина нижнего слоя на промзонах редко бывает менее 8 см в уплотненном состоянии. Укладка ведется асфальтоукладчиком с обязательным предварительным прогревом основания. Я всегда требую, чтобы бригада работала с вибробрусом — это дает первичное уплотнение на уровне не менее 85% от требуемого.

Верхний слой — это уже плотный мелкозернистый асфальтобетон типа А-1, на щебне из прочных пород. Марка по истираемости должна быть не ниже И-2. Для складских зон, где активно используется электро- и автопогрузчик с резиновыми шинами высокого давления, критически важен показатель сдвигоустойчивости. Я проверяю в документах содержание битума: для верхнего слоя в промзонах оно должно быть в пределах 5,2-5,8%, а вяжущее — исключительно модифицированное полимерами. Обычный БНД 60/90 в таких условиях быстро выдавливается в жару.

Процесс уплотнения верхнего слоя имеет свои нюансы, которые не терпят спешки. После укладки смеси (температура при начале уплотнения должна быть не ниже 140°C) последовательно работают три типа катков: легкие гладковальцовые для первоначальной прикатки, тяжелые вибрационные для достижения проектной плотности и, на финише, пневмоколесные для запечатывания поверхности и устранения следов от вальцов. Я всегда обращаю внимание на количество проходов: их не может быть менее 10-12 по одному следу. Экономия на уплотнении приводит к тому, что через полгода на покрытии появляется «сетка» из микротрещин, куда активно проникает вода, разрушающая связку.

Особого внимания заслуживают примыкания: зоны въездных ворот, железнодорожных переездов через территорию, места примыкания к существующим зданиям и технологическим пандусам. В этих узлах стандартная технология укладки неприменима. Я закладываю армирование стеклосеткой или георешеткой в зонах торможения и старта тяжелой техники, а в местах примыкания к фундаментам обязательно устройство компенсационных швов, заполненных битумным герметиком. Без этого усадка асфальта неминуемо оторвет покрытие от жестких конструкций зданий.

Завершающий этап после уплотнения — приемка геодезистом ровности покрытия. Для производственных территорий критичны продольные и поперечные уклоны. Даже незначительные отклонения в 0,5-1 см на метр превращаются в зоны застоя воды, а на складах вода — это не просто лужи, а риск повреждения нижних рядов паллетного хранения и ускоренное разрушение асфальта в местах замерзания. Я всегда настаиваю на контрольной проверке трехметровой рейкой не реже чем через каждые 50 метров покрытия.

Основная мысль, которую я вынес из многолетнего опыта эксплуатации, заключается в том, что асфальтирование промышленной территории — это не финишная отделка, а силовая конструкция, работающая в агрессивной механической среде. Экономия на этапе основания, применение смесей, не соответствующих классу нагрузки, или нарушение режима уплотнения неизбежно приводят к сокращению межремонтного цикла с нормативных 8-10 лет до 2-3 лет. Только жесткое соблюдение технологии на каждом из описанных этапов позволяет получить покрытие, которое выдерживает ежедневную эксплуатацию тяжелой техники без потери эксплуатационных качеств в течение всего заявленного срока службы.
